背栓连接干挂石材幕墙施工工法(3)

2018年09月30日19:40

本文接上文《背栓连接干挂石材幕墙施工工法(2)》。

质量控制

本工法严格按照《建筑装饰装修工程施工质量验收规范》GB 50210-2001、《金属与石材幕墙工程技术规范》JGJ 133-2001的要求执行。

1、石材板饰面无明显色差,石材板颜色和花纹协调一致,每平米石材板的表面质量和检验方法必须符合表7.1的相关规定。

▼ 表7.1 每平米石材表面的质量和检验方法

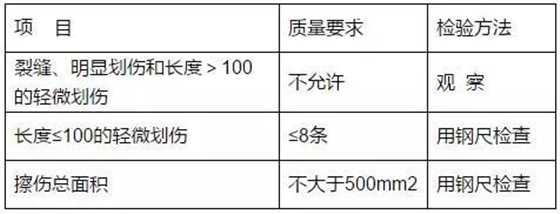

每平米石材表面的质量和检验方法

注:石材花纹出现损坏为划伤。石材花纹出现模糊现象的为擦伤。

2 、石材幕墙立柱、横梁安装质量控制必须符合表7.2的有关规定。

▼ 表7.2 石材幕墙立柱、横梁的安装允许偏差和检验方法

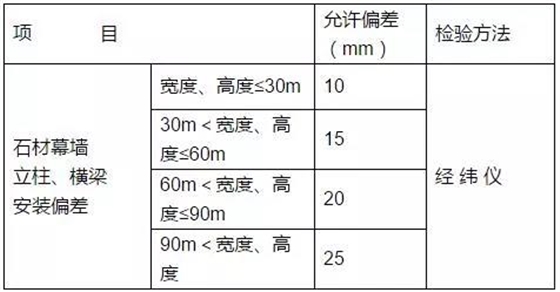

 石材幕墙立柱、横梁的安装允许偏差和检验方法

3、石材板成孔质量控制必须符合表7.3的有关规定。
