背栓连接干挂石材幕墙施工工法(3)
本文接上文《背栓连接干挂石材幕墙施工工法(2)》。
质量控制
本工法严格按照《建筑装饰装修工程施工质量验收规范》GB 50210-2001、《金属与石材幕墙工程技术规范》JGJ 133-2001的要求执行。
1、石材板饰面无明显色差,石材板颜色和花纹协调一致,每平米石材板的表面质量和检验方法必须符合表7.1的相关规定。

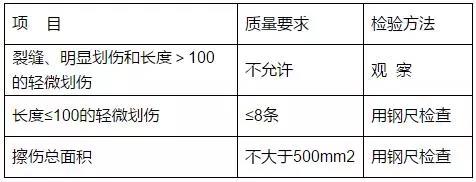

▼ 表7.1 每平米石材表面的质量和检验方法
注:石材花纹出现损坏为划伤。石材花纹出现模糊现象的为擦伤。

2 、石材幕墙立柱、横梁安装质量控制必须符合表7.2的有关规定。
▼ 表7.2 石材幕墙立柱、横梁的安装允许偏差和检验方法
3、石材板成孔质量控制必须符合表7.3的有关规定。

▼ 表7.3 石材板成孔允许偏差和检验方法
4、石材板安装质量控制必须符合表7.4的有关规定。

▼ 表7.4 石材板安装允许偏差和检验方法
5、石材幕墙安装质量控制必须符合表7.5的有关规定。

▼ 表7.5 石材幕墙安装允许偏差和检验方法
6、劳动组织
根据工程项目规模、进度要求和工程技术的复杂程度来确定劳动组织,施工作业班组按照工艺主要流程分为骨架制作、安装班组和石材加工、安装班组。
如:每500m2幕墙工程,劳动力组织为骨架制安6人,石材饰面板加工(含石材板成孔、背栓植入等)6人,石材饰面板安装、调平4人,拼缝注胶1人。
安全措施
1、作业人员进场前,必须学习现场的安全规定,进行安全技术交底;广泛宣传、教育作业人员牢固树立“安全第一”的思想,提高安全意识。必须穿防滑鞋,严禁赤脚等。
2、必须随时携带和使用安全帽和安全带,配备工具袋,严禁违章作业。
3、脚手板上的废弃物应及时清理,不得在窗台、栏杆上放置施工工具。
4、电焊工必须持证上岗。操作时必须戴绝缘手套和防护面罩。
5、在电焊作业时,必须设置接火斗,配置看火人员;各种防火工具必须齐全并随时可用,定期检查维修和更换。
6、施工现场临时用电采用TN-S系统,严格要求使用五芯电缆配电,系统采用“三级配电两级保护”,实行“一机、一闸、一漏、一箱”制度,配电箱进出线设在配电箱下端。严禁使用花钱、塑胶软线等。
7、电钻使用前应先检查电源是否符合要求,然后空转试运转,检查转动机构工作是否正常,接地保护是否良好,以免烧毁电动机或造成安全事故。
8、型材切割机使用前应先检查电源、电压是否符合切割机铭牌的要求,绝缘电阻、电缆线、地线等是否完好、可靠,切割机各连接部位有无松动情况等。
9、电锤打孔时,电锤的钻头必须垂直于工作面,要用手均匀按压电锤,连续送进,不准使钻头在孔眼内左右摆动,以免扭坏电锤。
10、在高层建筑幕墙安装与上部结构施工交叉作业时,结构施工层下方须架设挑出3m以上的防护装置。建筑在距地面3m左右,应搭设宽6m的水平安全网。
环保措施
1、石材打孔机、切割机等机具的使用,尽量在市民非休息时刻进行作业,采取必要的防尘、降噪措施,减少对环境的影响。
2、对于生活和施工废水必须按相关规定进行收集和排放;对施工废弃物和生活垃圾及时进行分类堆放和收集,禁止乱丢弃。
3、现场材料必须按相关要求堆放,剩料严禁随意丢弃,易燃品应隔离堆放,确保施工安全。
4、对已污染的地面、路面及时进行清洁。
5、对进出场车辆进行卫生管理,必要时进行车厢覆盖、车轮冲洗等。
效益分析
1、社会效益
1)石材饰面板安装后,即可受力,在其周边施工作业不受影响,便于连续施工作业,有效提高了施工效率。
2)背栓钻孔设备利用气压成孔技术对石材板进行成孔作业,减少石材板的破损损耗。其可进行成批加工,精度好、效率高,大大加快了施工进度,且相对环保。
3)该工法特别适用于高层建筑和抗震建筑幕墙。使设计师的柔性构造连接设计意图能得到更好的体现,同时为设计师设计各类图形增加了设计空间,为设计师创造更美更好的作品提供有效的施工技术支持。
2、经济效益
1)背栓干挂石材幕墙具有较好的抗震性能、安全性能。便于维修、更换,降低维护、维修成本。
2)由于效率提高,该技术综合经济性能高,每1000m2幕墙比传统骨架幕墙节约成本约11500元。

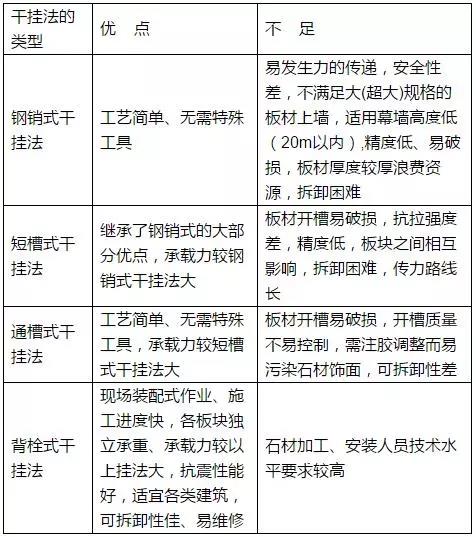

3)技术性能比较详见表10.1。
▼ 表10.1 石材幕墙相关工艺的技术性能
